Nowy blok energetyczny w Rybniku coraz bliżej uruchomienia

Budowa nowego bloku gazowo-parowego w Rybniku wchodzi w decydującą fazę. W 2025 r. na placu budowy zakończono montaż większości obiektów i instalacji oraz dostarczono kluczowe urządzenia technologiczne. Prace prowadzone są niemal bez przerw, siedem dni w tygodniu, a w ich realizację zaangażowanych jest obecnie ok. 1200 pracowników.

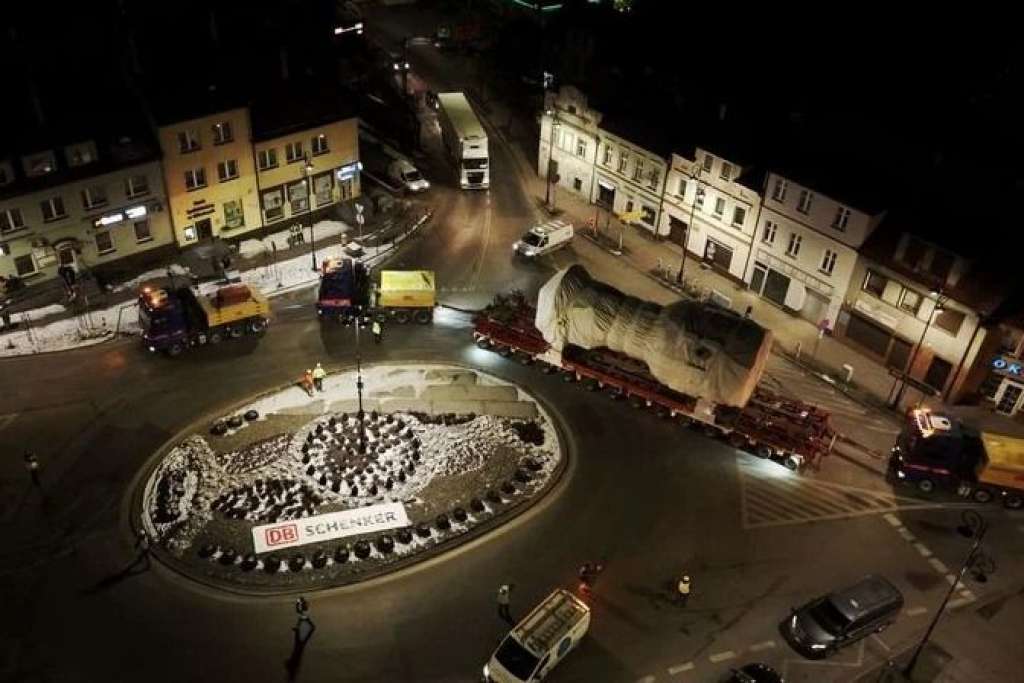

W pierwszej połowie roku zrealizowano dostawy największych i najważniejszych elementów instalacji, w tym modułów kotła odzysknicowego, konstrukcji stalowych oraz turbiny gazowej i parowej wraz z generatorami. Urządzenia te trafiały na teren elektrowni zarówno transportem wodnym, jak i lądowym. Do końca czerwca zakończono również dostawy i posadowienie transformatorów blokowych.

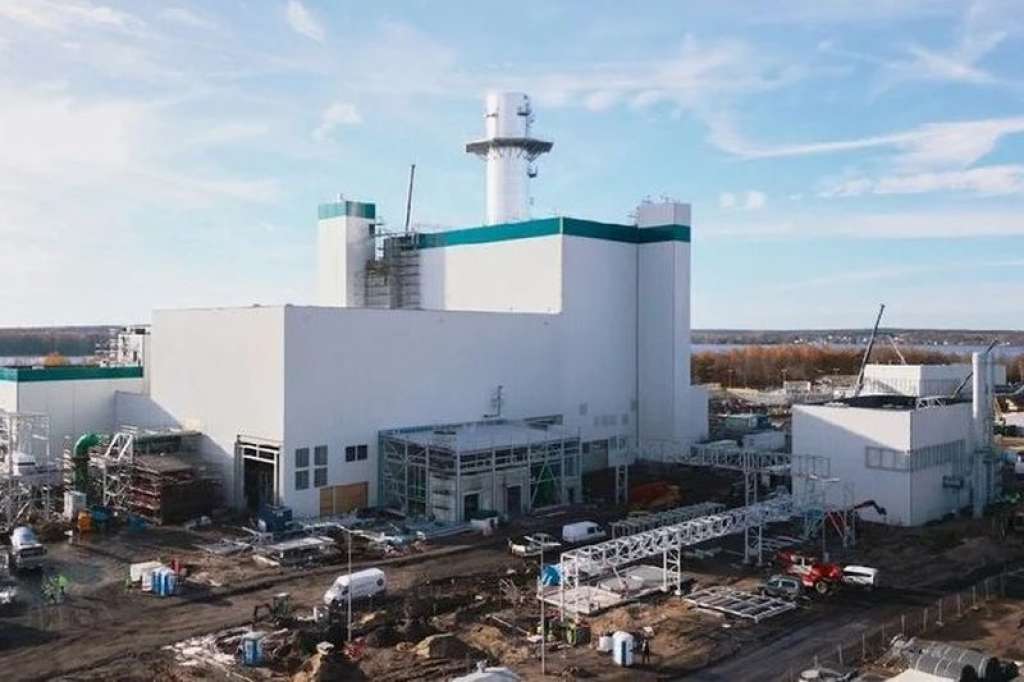

W ostatnich miesiącach na terenie inwestycji powstały zasadnicze obiekty nowej elektrowni. Zakończono budowę maszynowni gazowej i parowej, kotłowni, budynku elektrycznego z nastawnią blokową, kotłowni rozruchowej, stacji uzdatniania wody oraz stacji redukcji i sprężania gazu. Teraz prowadzone są prace przy budowie pompowni wody chłodzącej i ujęcia wody.

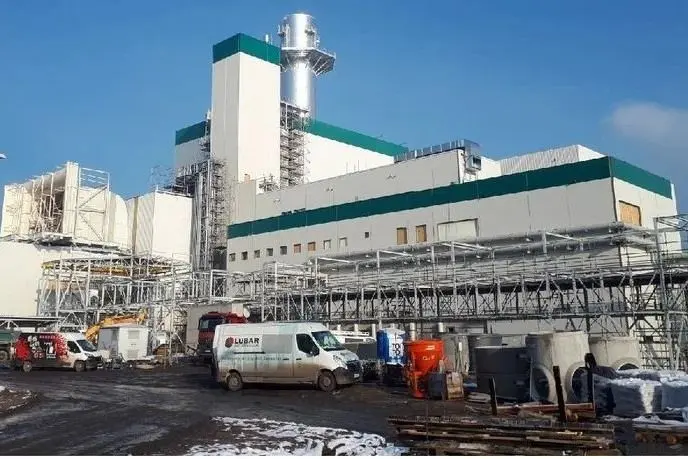

Latem zrealizowano kolejne istotne etapy inwestycji. W lipcu posadowiono najwyższy element elektrowni, czyli komin o wysokości 75 m. W sierpniu wykonawcy przekazano teren pod budowę infrastruktury wyprowadzenia mocy. Zadanie to obejmuje demontaż istniejących linii wysokiego napięcia wyłączonych bloków węglowych oraz budowę nowych linii 400 kV i 110 kV. W ramach prac posadowiono już sześć nowych słupów energetycznych, co umożliwi włączenie nowego bloku do Krajowego Systemu Elektroenergetycznego.

Pod koniec roku rozpoczęto próby wodne kotła odzysknicowego. Testy te wymagają zastosowania tymczasowej instalacji do produkcji i podgrzewania wody zdemineralizowanej i pozwolą na sprawdzenie jakości wykonania oraz szczelności układów wysokociśnieniowych.

Równolegle z postępem prac budowlanych prowadzono rekrutacje na stanowiska związane z obsługą nowego bloku. W pierwszej kolejności oferty kierowano do pracowników dotychczasowej elektrowni węglowej, umożliwiając im dalszą pracę w sektorze energetycznym w ramach Grupy PGE.

Pierwsze rozruchy próbne nowej instalacji planowane są na 2026 r., natomiast zakończenie całej inwestycji przewidziano na pierwszy kwartał 2027 r. Nowy blok gazowo-parowy w Rybniku ma odegrać istotną rolę w krajowym systemie energetycznym, łącząc nowoczesne technologie z ograniczeniem wpływu na środowisko.

fot. PGE Nowy Rybnik
oprac. /kp/
