Rybnik zyska blok gazowo-parowy o mocy 880 MW

Z działających obecnie czterech bloków węglowych Elektrowni Rybnik dwa będą wykorzystywane do końca czerwca 2026 r., a pozostałe będą funkcjonowały w 2027 r.

Rybnik zyska blok gazowo-parowy o mocy 880 MW

W Elektrowni Rybnik powstaje nowoczesny blok gazowo-parowy o mocy 880 MW. Inwestycja realizowana przez spółkę Nowy Rybnik sp. z o.o. osiągnęła już zaawansowany etap budowy.

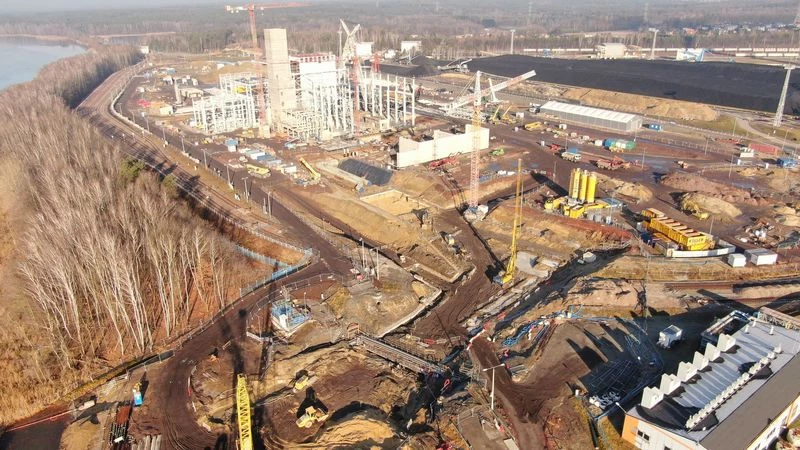

Najważniejsze elementy przyszłej elektrowni, takie jak hala turbiny parowej, turbiny gazowej i kotła, mają już zakończone prace betonowe. Obecnie budowlańcy skupiają się na montażu konstrukcji stalowej budynku i konstrukcji kotła odzysknicowego – trwa m.in. montaż poszycia dachowego i ścian budynku turbiny gazowej. Ukończono też fundamenty pod posadowienie turbiny gazowej, turbiny parowej i pod transformatory.

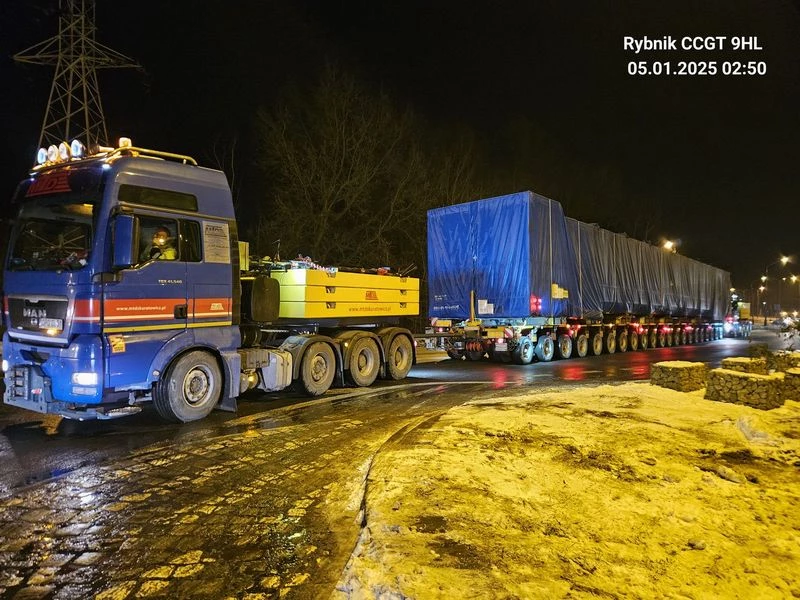

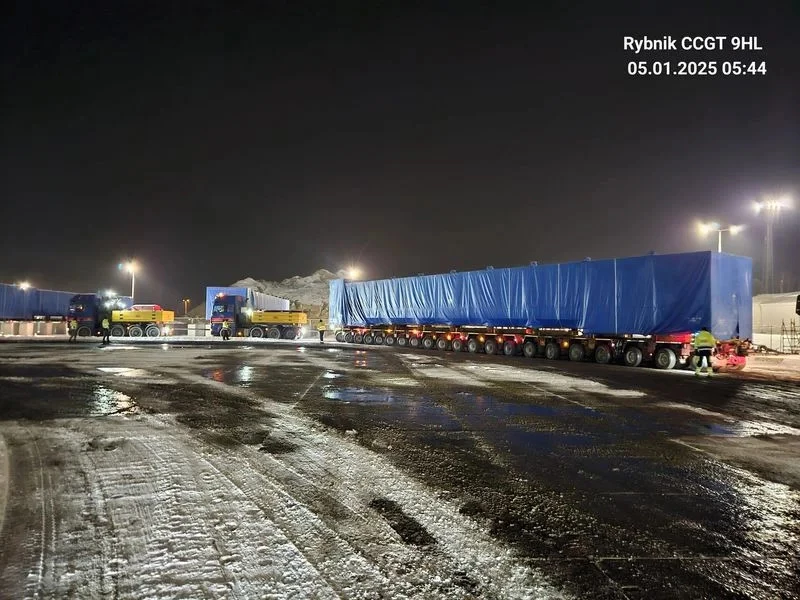

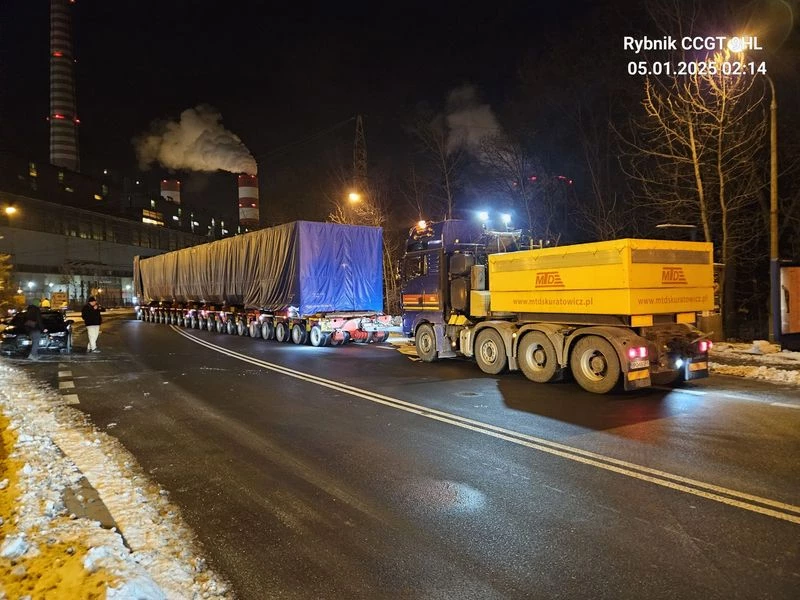

Trwa transport wielkogabarytowych komponentów rozpoczęty w październiku 2024 r. z portu w Gdańsku, a pierwsze elementy konstrukcji i podstawowe moduły kotła odzysknicowego dotarły już na plac budowy. W tym roku do Rybnika będą sukcesywnie dostarczane kluczowe komponenty, w tym pozostałe urządzenia główne modułów kotła odzysknicowego, turbina gazowa, turbina parowa, generatory, elementy kondensatora i transformatory. Transporty te realizowane będą etapami przez całe półrocze. Dostarczanie ponadgabarytowych modułów kotła odzysknicowego oraz innych istotnych urządzeń odbywa się na bieżąco.

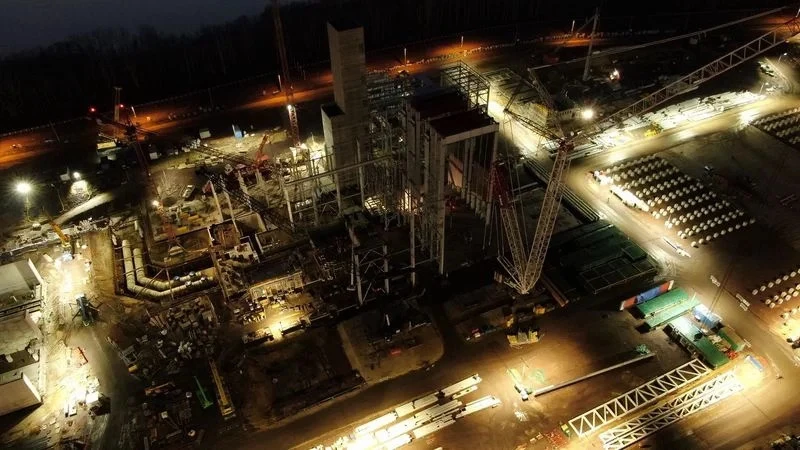

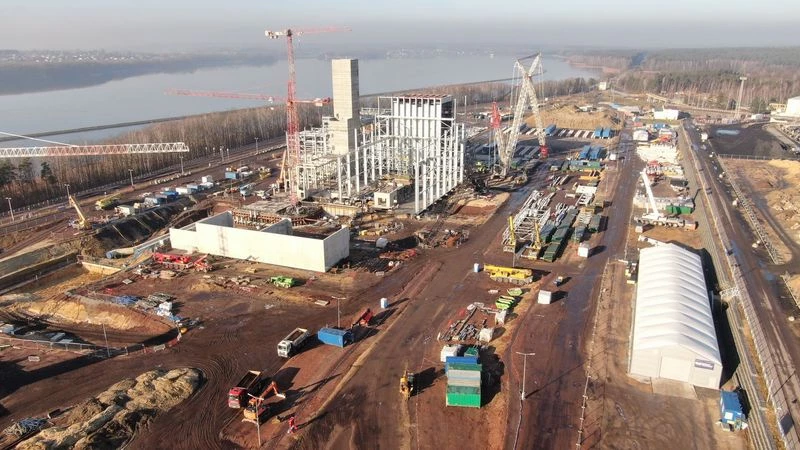

W najbliższym czasie na budowę trafią turbina gazowa, generator turbiny gazowej i skraplacz turbiny parowej. Obecnie trwają przygotowania infrastruktury montażowej niezbędnej do ich instalacji. Pojawiły sie już pierwsze kluczowe urządzenia, takie jak suwnice, wymienniki oraz zbiornik kondensatu brudnego, które wymagają precyzyjnego montażu przed zamknięciem hal. Do montażu konstrukcji i dużych elementów wykorzystywany jest m.in. dźwig Terex CC3800 o udźwigu do 650 ton.

Równolegle trwają zaawansowane prace nad infrastrukturą towarzyszącą blokowi. Ukończono betonowanie budynków stacji uzdatniania wody i przyszłej nastawni blokowej, gdzie obecnie montowane są prefabrykaty. W najwyższym obiekcie na placu budowy, pylonie komunikacyjnym, instalowane są prefabrykowane schody oraz zalewane stropy.

Szczególnie wymagającym etapem inwestycji są prace związane z systemem chłodzenia bloku gazowo-parowego. Elektrownia będzie korzystać z wody chłodzącej pochodzącej ze Zalewu Rybnickiego, co wymaga precyzyjnego układania rur chłodzących na odpowiedniej głębokości. Trwają również przygotowania do montażu odcinka podwodnych rurociągów wody chłodzącej. W ramach robót ziemnych rozpoczęto wykopy pod budowę kotłowni rozruchowej oraz stacji redukcji i sprężania gazu.

Uruchomienie bloku planowane jest na przełom 2026 i 2027 r. Z działających obecnie czterech bloków węglowych Elektrowni Rybnik dwa będą wykorzystywane do końca czerwca 2026 r., a pozostałe będą funkcjonowały również w 2027 r.

fot. Nowy Rybnik sp. z o.o.
oprac. /kp/

Galeria zdjęć


Podobne artykuły

Wyszukiwarka
